Werf te Knokke

Onze opdracht: Bouwen van appartementsgebouw na slopen van bestaand gebouw.

De werkzaamheden in omgekeerde volgorde:

Einde ruwbouwwerken

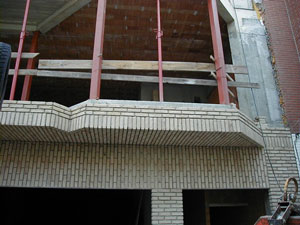

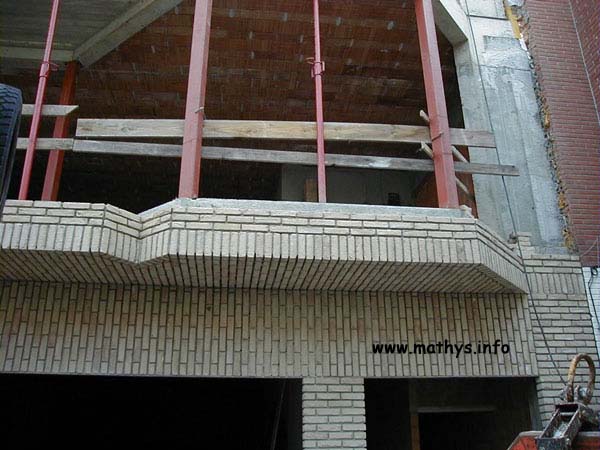

Onderdak zetten van de woning & afwerking parementsteen

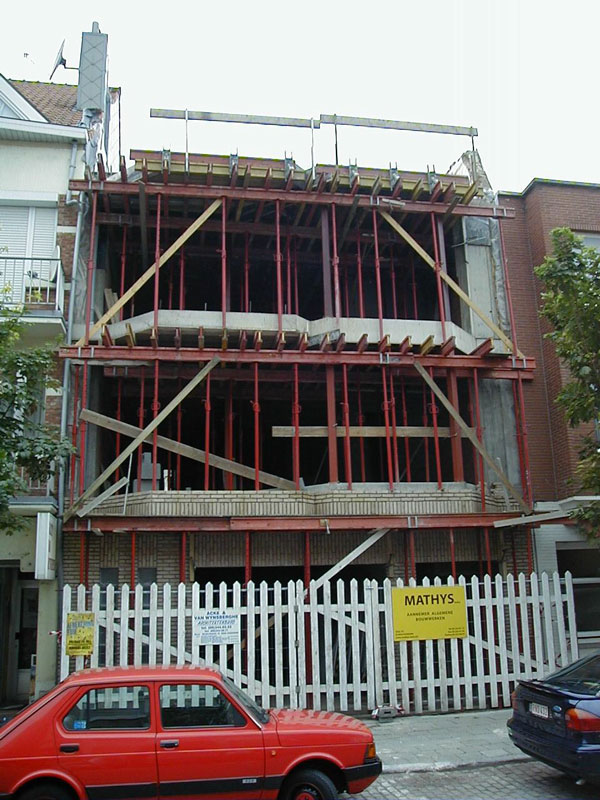

Verwijderen stutten + begin 3° verdiep

Na het verwijderen van de stutten kan men het liggend metselwerk zien.

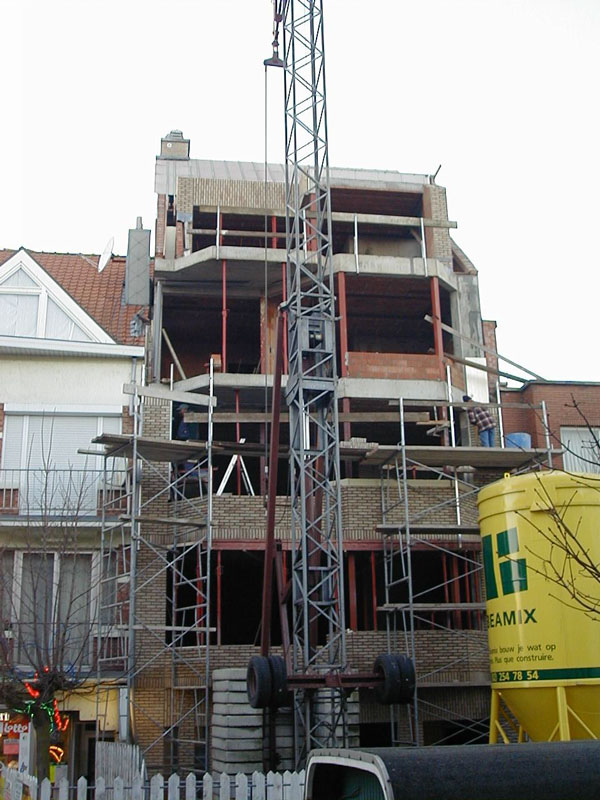

Tijdens de maanden juli & augustus mag er in de stad Knokke niet gewerkt worden. Alle mobiele torenkranen moeten dan verdwijnen alsook de werfafsluiting op de openbare weg. Nu kan je wel duidelijk zien hoever de werken gevorderd zijn.

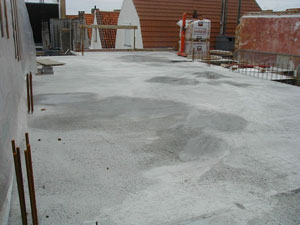

Gieten van de vloerplaat. Hier ziet u duidelijk de nodige wachtijzers voor de kolommen van het volgend verdiep.

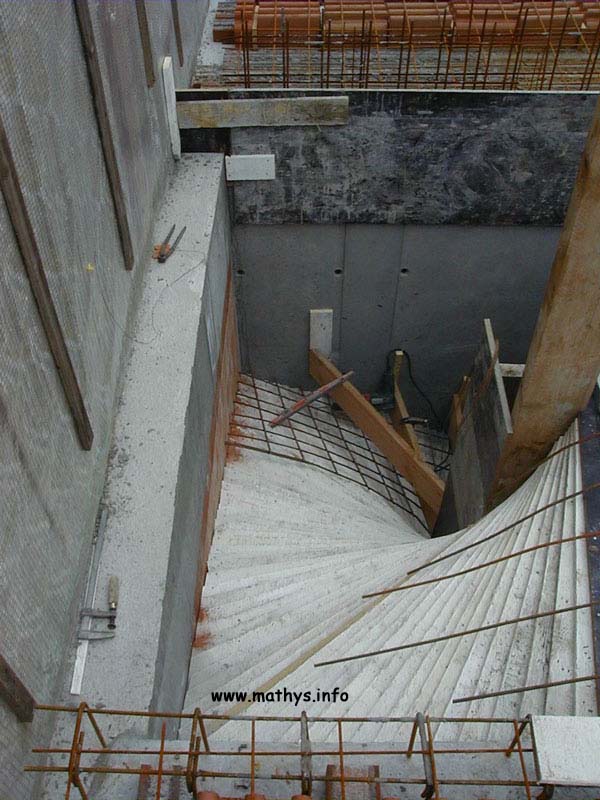

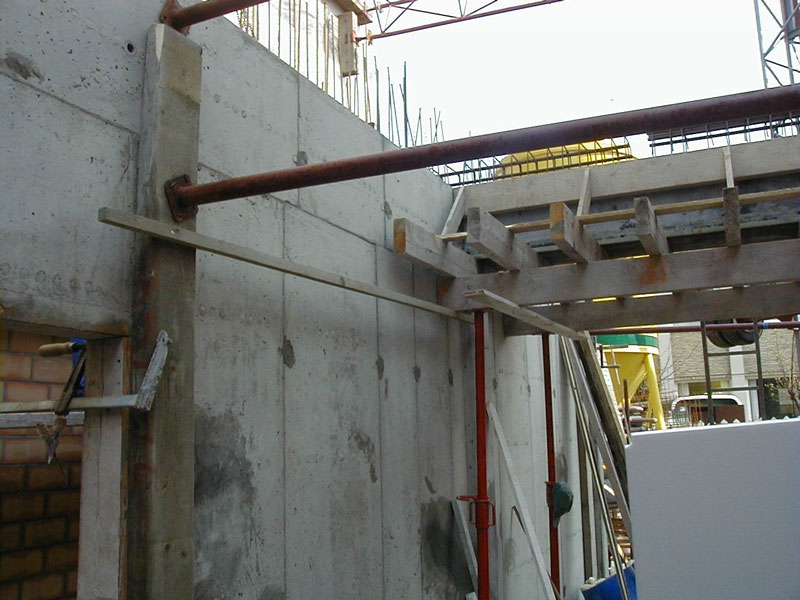

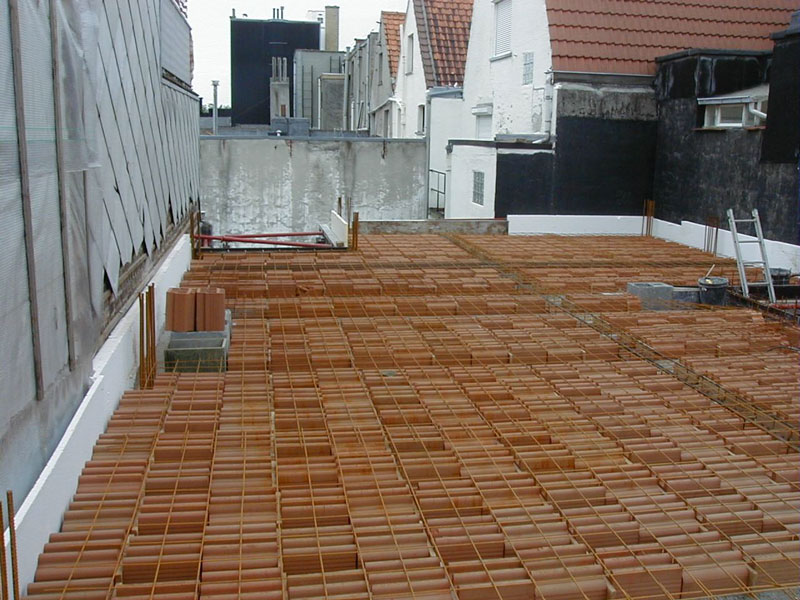

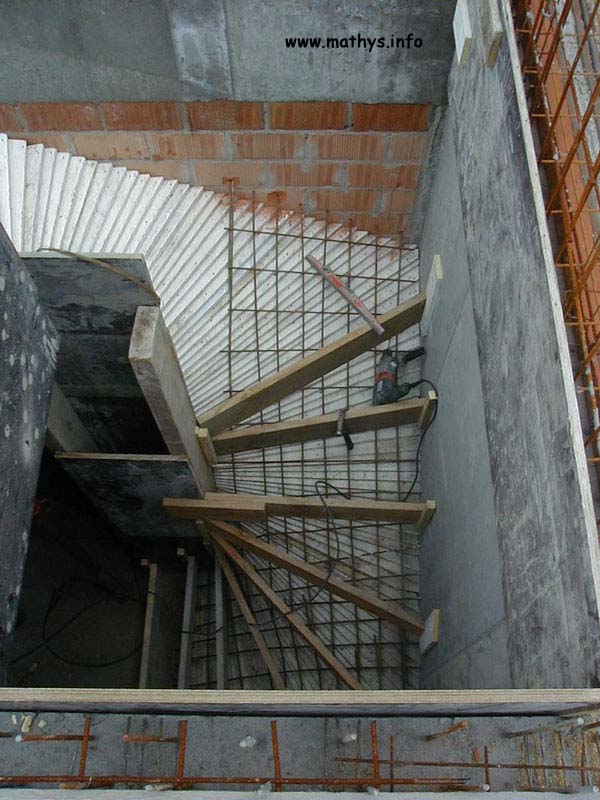

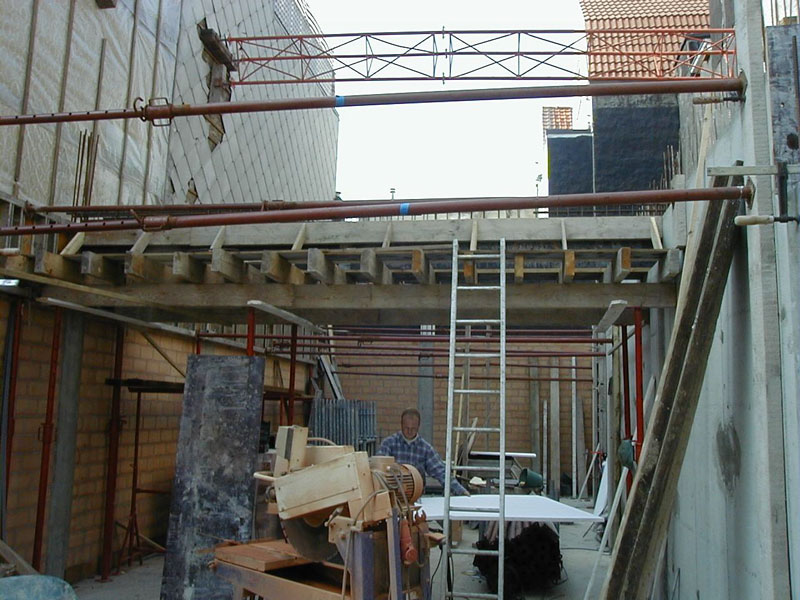

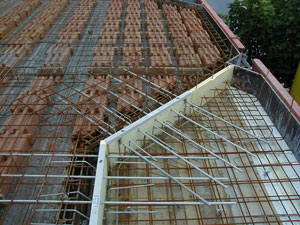

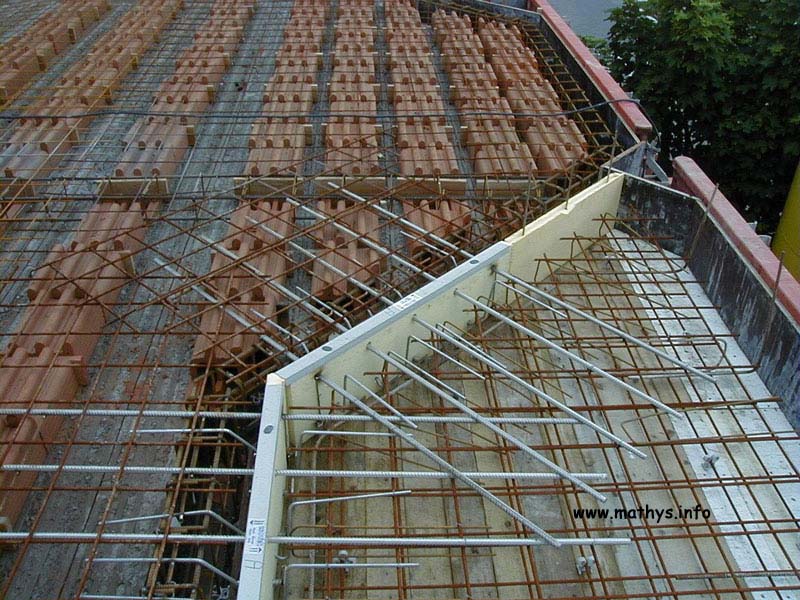

Plaatsen van welven (Potten & balken) + detail van een thermische en akoestische onderbreking van de welven voor terras. Voor ieders gemak word ook de betontrap met 3 kwartdraaien gegoten.

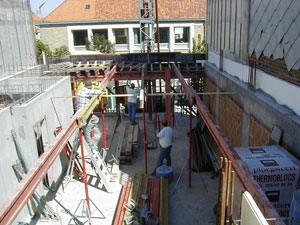

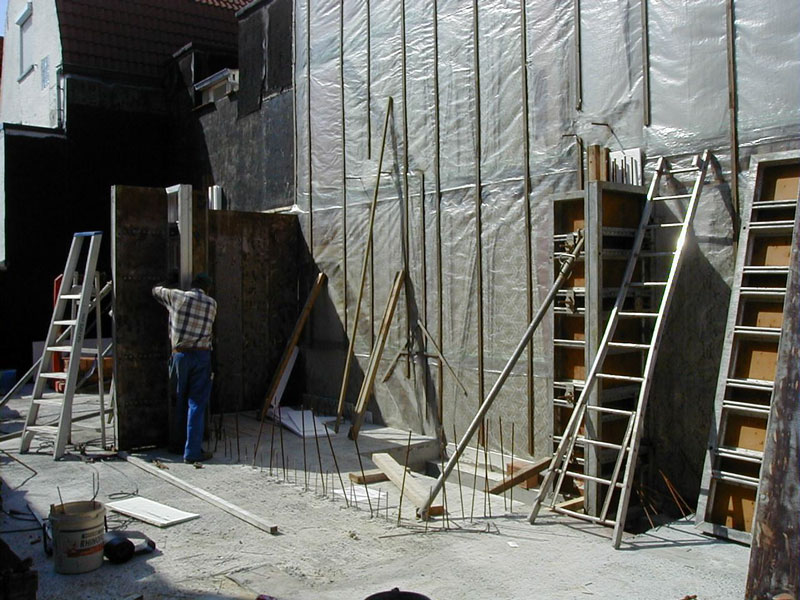

Eerste verdiep - kolommen & binnenmuren

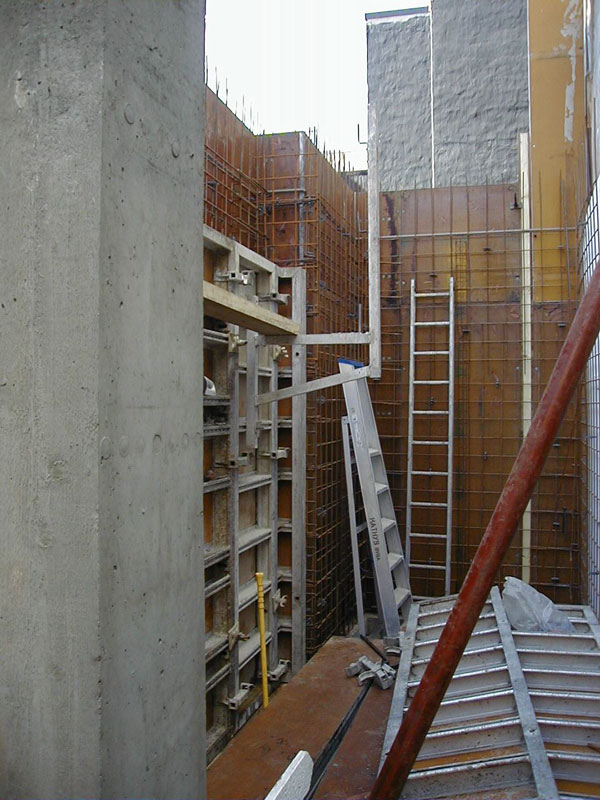

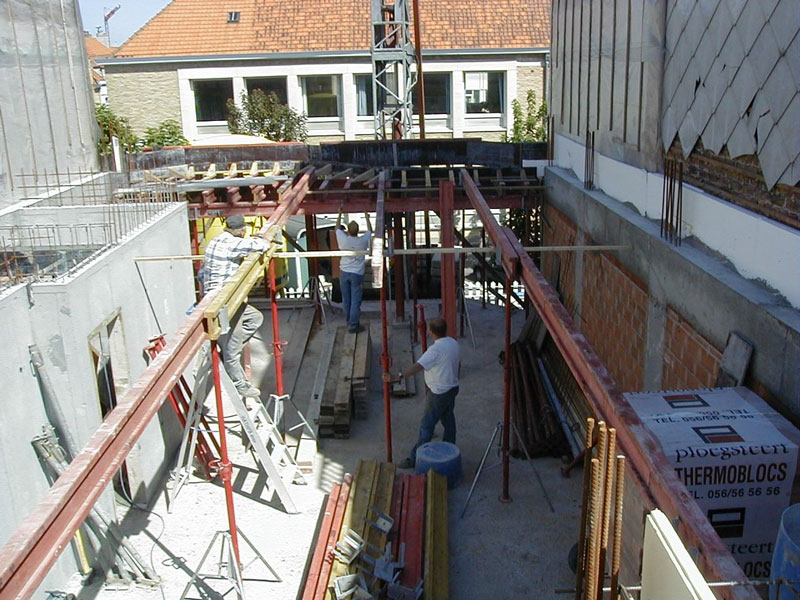

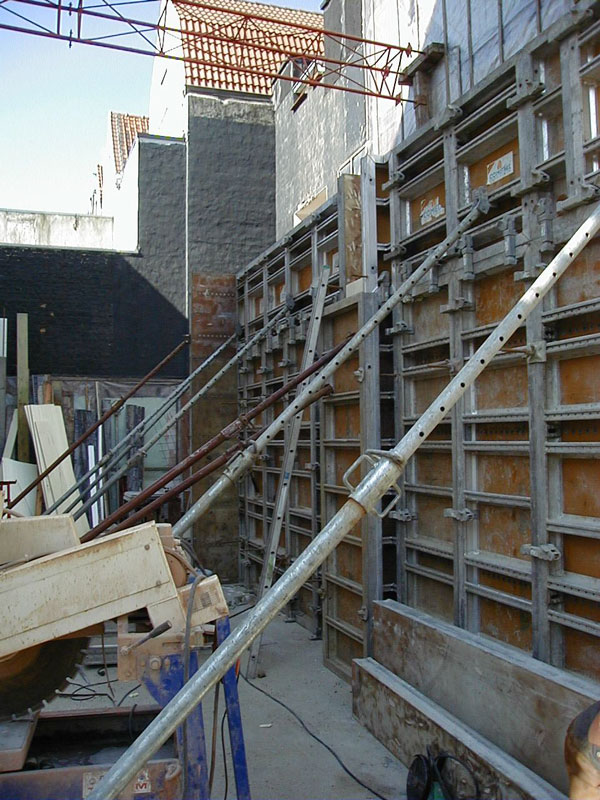

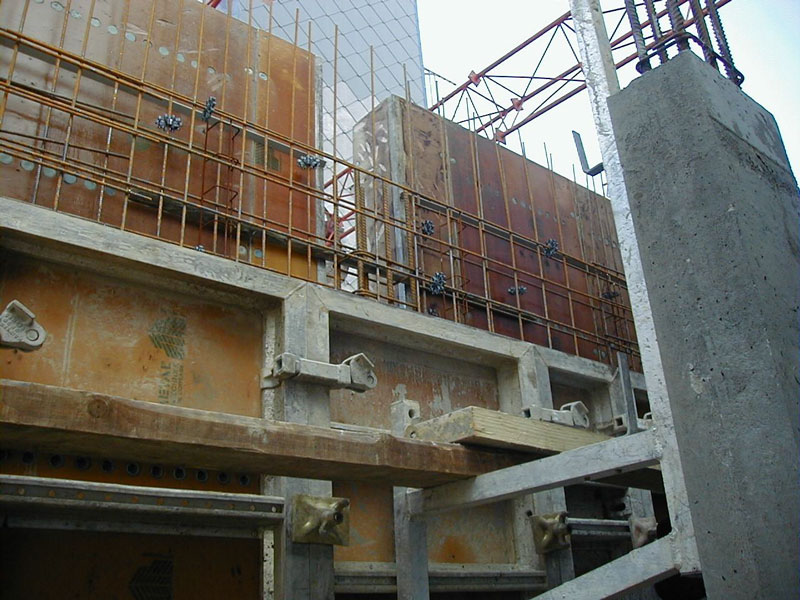

Na het leggen van welven (bestaande uit: spanbeton met druklaag en bijhorend krimpnet) worden de wanden en kolommen in beton bekist, bewapend en gebetoneerd.

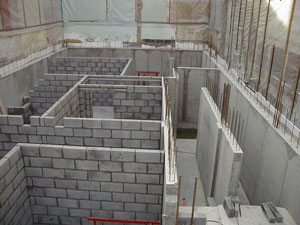

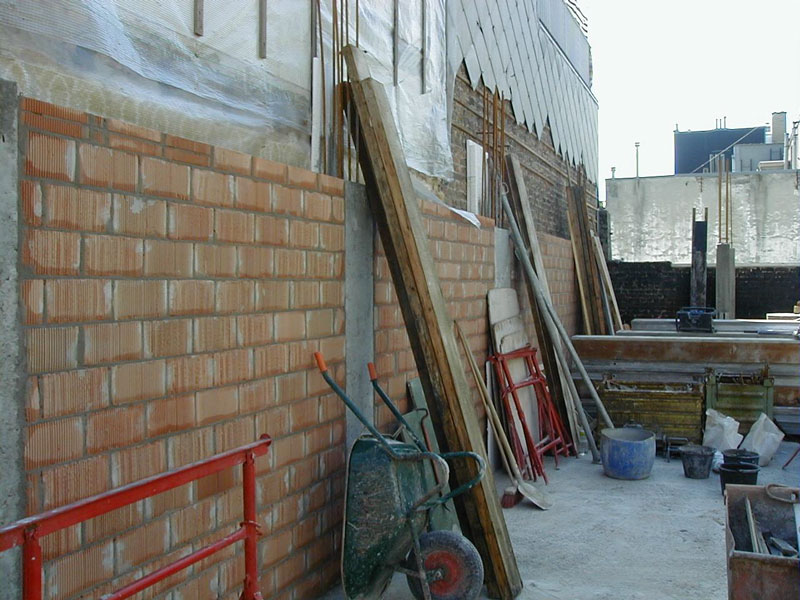

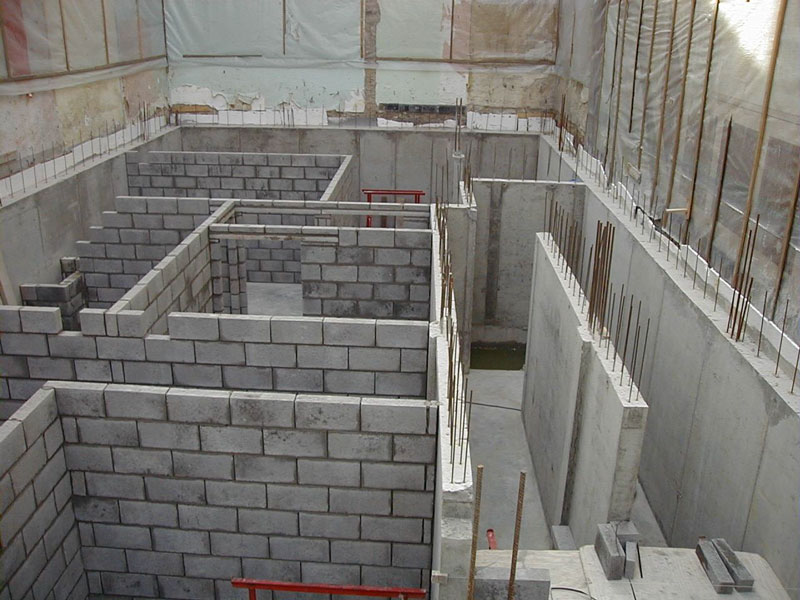

Metselwerken aan kelder in betonsteen op gepolierde betonvloer & de werf (het zo nuttig mogelijk gebruiken van de toegewezen oppervlakte (48 mē)

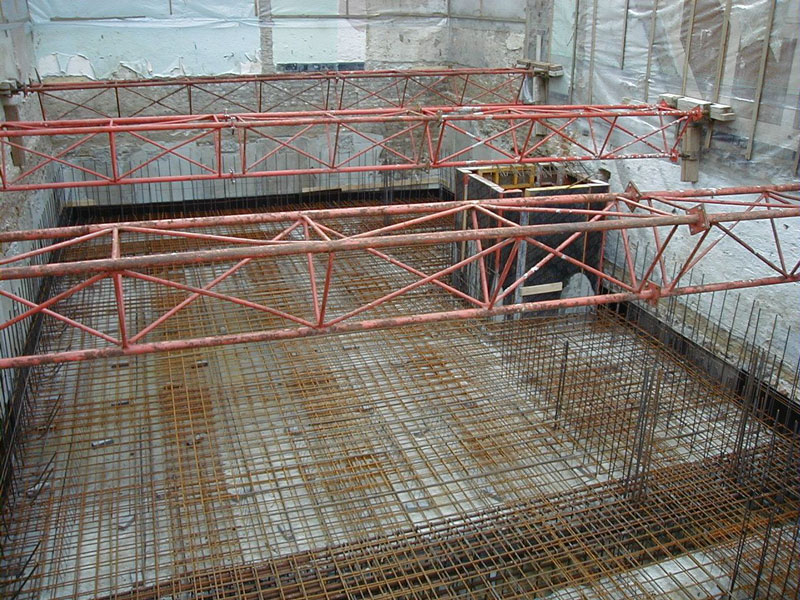

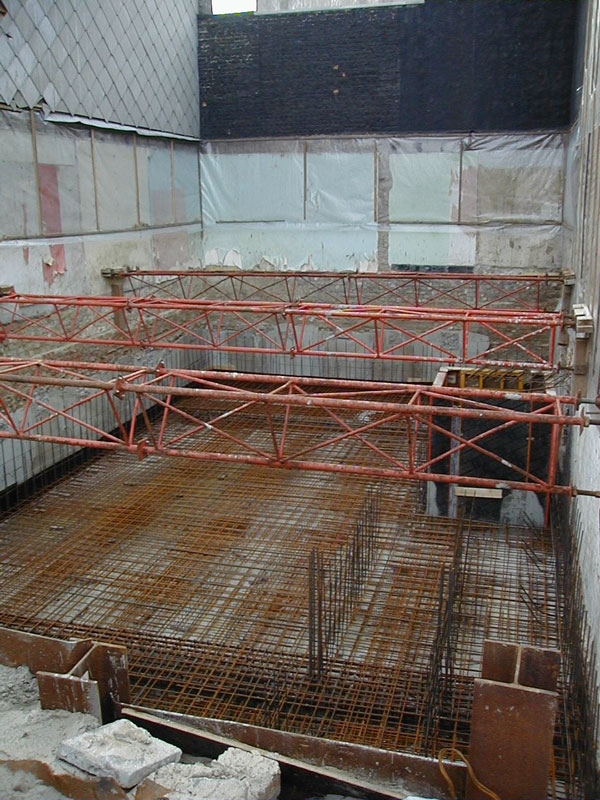

Bekisten van vloerplaat & plaatsen wapening

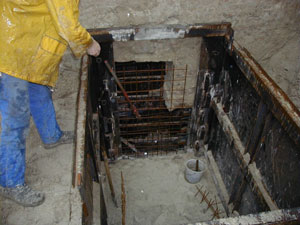

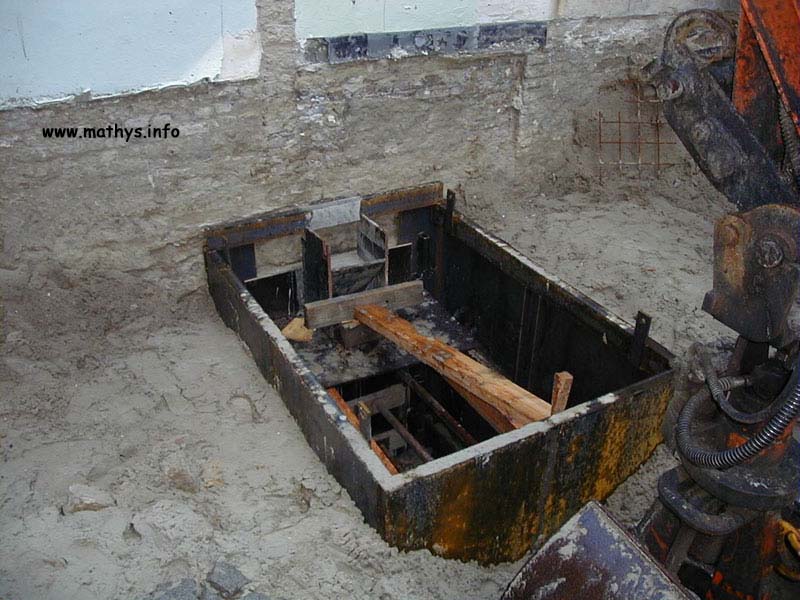

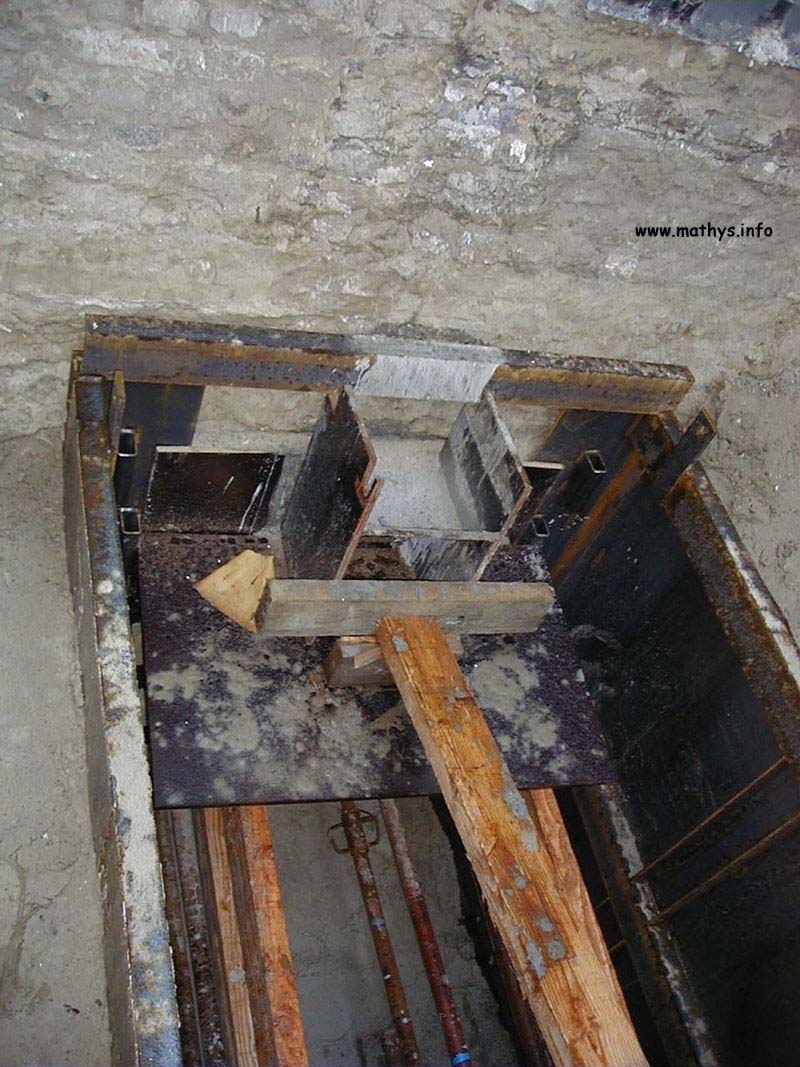

De funderingen van de nieuwbouw komen dieper te liggen dan de bestaande funderingen daarom zijn we verplicht van te onderschoeien. Op foto: Grond onder bestaande funderingen verwijderen - onderstorten van gewapende beton (in moten van ca 1.5 m)

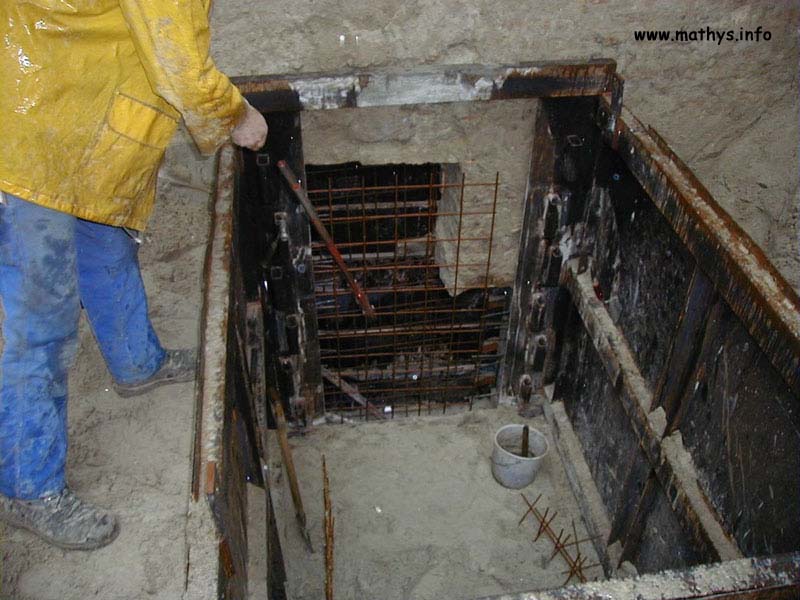

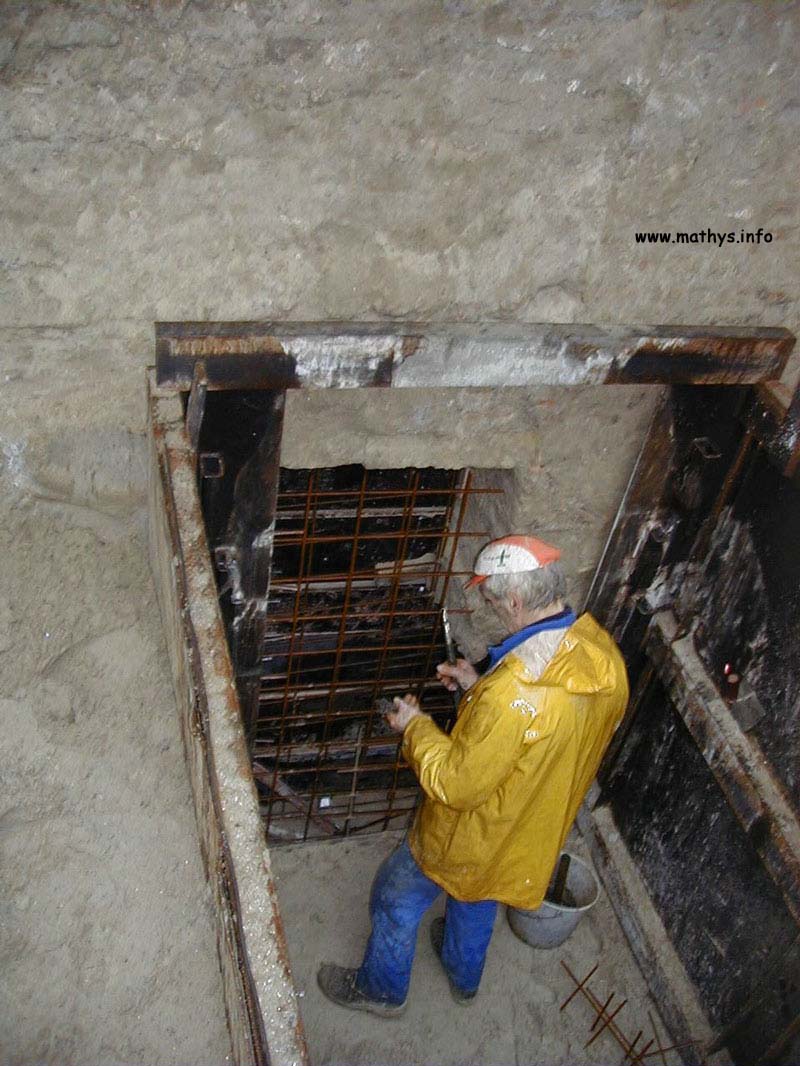

Onderschoeien fundering (ondermetsen of onderstorten met beton van bestaande fundering tot op de gewenste diepte)

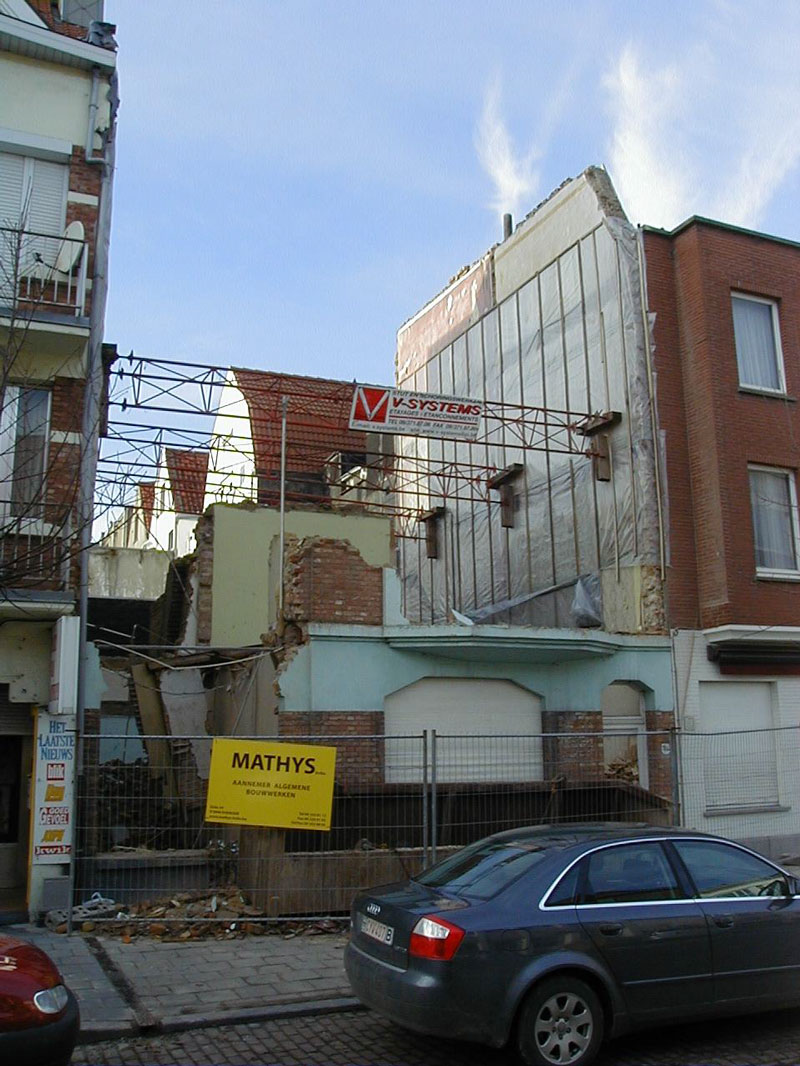

Afbraakwerken (beschermen wachtgevels - stutten muren)

Oorspronkelijke situatie:

Inplanting
